Логотип Тагильский Рабочий

Трудное лето ради спокойной зимы

Насколько готово к старту отопительного сезона теплоэнергетическое хозяйство Вагонки? Какие меры приняты, чтобы жители Дзержинского района больше не испытывали зимой серьезных перебоев в теплоснабжении? Об этом «ТР» рассказал директор МУП «Горэнерго-НТ» Иван АНФИЛАТОВ.

Изображение Трудное лето ради спокойной зимы Скачать изображение в формате JPG

- Мы вышли на завершающий этап ремонтов 11 насосных станций как по электрической, так и по механической части, готовность составляет 97%. Заканчивается капитальный ремонт теплосетей, который ведется на средства нашего предприятия. На двух участках на улице Коминтерна вышли на этап благоустройства. Участок на проспекте Вагоностроителей пока не запущен, поскольку там сейчас идет ремонт еще и по федеральной программе.Самая трудная часть ремонтной кампании «Горэнерго-НТ» - устранение проблем, которые выявлены в результате гидроиспытаний, а также при эксплуатации в морозную зиму.

- Адресов, где произошли утечки, порядка 30, бригады работают по графику, но есть задержки - не всегда можем устранить аварийную ситуацию в 14-дневный срок. Это связано с большим объемом работ и большим количеством объектов. Своих сил, т.е. штатного состава, сейчас не хватает, поэтому оперативно ведем поиск подрядчика.

Особое внимание уделяем тем местам на улицах Окунева, Энтузиастов, Зари, где минувшей зимой были серьезные порывы. Приняты меры, позволяющие исключить риск. Даже полная реконструкция отдельных участков не гарантирует безаварийной работы всей системы. Процент изношенности теплосетей Вагонки по-прежнему высок, в прошлом году его определяли на уровне 87%, в этом году он снижен только до 85.

На пяти участках теплосетей сейчас ведется капитальный ремонт по федеральной программе, для этого городу выделено 250 миллионов из государственного бюджета.

- По конкурсу подряд получил Тагилдорстрой, который заступил на объекты, что называется, с колес, в начале августа. В этой части задача Горэнерго как ресурсоснабжающей организации - контролировать производство работ. Мы видим, что продолжается закупка материалов, завозят трубы, железобетонные блоки, наняты субподрядчики. Почти везде завершается демонтаж старых лотковых каналов и подготовка к монтажу новых.

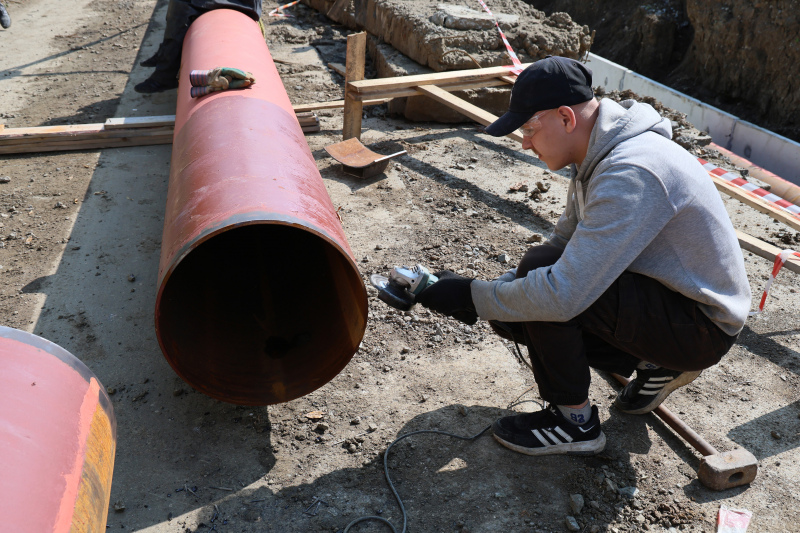

На участке теплотрассы от Коминтерна, 40, до проспекта Дзержинского, 48, демонтаж изношенных каналов и укладка новых железобетонных лотков ведется параллельно. На Коминтерна, 68, до улицы Чайковского (на фото) подрядчик укладывает лоток, в котором будет проложена труба 530 мм.

Самый протяженный и важный объект капремонта - от проспекта Ленинградского,17, до улицы Юности,16, и там тоже уже начата замена сетей. В последнюю очередь будет завершен капремонт в зоне благоустройства Ленинградского проспекта.

На участке домов №41-61 все готово к монтажу, сделана изоляция и врезки к домам – трубы в этом месте доходят до фундамента зданий. Не менее важный участок работ - на Восточном шоссе, вдоль здания заводоуправления прокладывают трубу 530 мм. Движение здесь интенсивное, чтобы его не перекрывать, работа на теплосетях поделена на два этапа.
