Когда завершится ремонт моста на Серовском тракте?

«Если честно, устали от пробок по утрам, вечерам, в воскресенье, когда все дачники и садоводы возвращаются в город, вереница автомобилей тянется от Евстюнихи до Кирпичного… Известны сроки окончания работ?»

Изображение Когда завершится ремонт моста на Серовском тракте? Скачать изображение в формате JPG

В середине мая, когда тагильчане впервые столкнулись с коллапсом, редакция «ТР» отправила запрос в Управление автомобильных дорог. Вот какой ответ пришел на днях от заместителя начальника управления О. В. Мелехова.

- Ремонт путепровода на 148 километре автодороги Екатеринбург- Нижний Тагил – Серов проводится в соответствии с государственным контрактом. В ходе работ на объекте были выявлены дефекты, снижающие грузоподъемность сооружения.

В связи с этим, начиная с 30 марта текущего года, проводился ежесуточный осмотр конструкций путепровода. Дефекты оставались неизменными, однако для их устранения требовались дополнительные работы.

Для этого 25 апреля независимой проектной организацией заключен госконтракт на корректировку проектной документации по ремонту путепровода. Речь об усилении трех одностолбчатых опор, на которых обнаружен крен ригелей. 14 июня получено положительное заключение экспертизы на скорректированную документацию, что позволило приступить к дополнительным ремонтным работам. Для их проведения и пришлось ограничить движение. Срок окончания ремонта путепровода – 20 сентября.

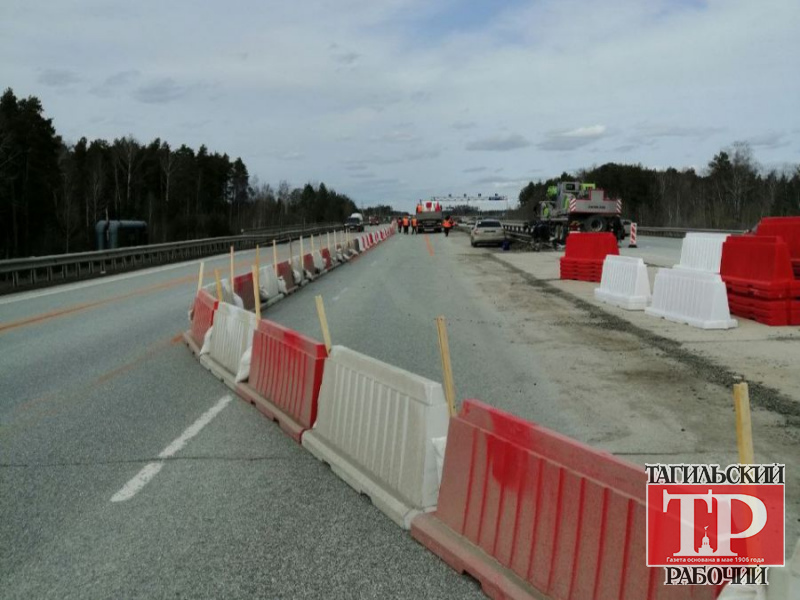

Подчеркнем, что работы на путепроводе не останавливались ни на день. С момента выявления дефектов для предотвращения их развития на объекте установлены временные опоры. Разобраны элементы конструкции, необходимые для ремонта опор. На опорных столбах армирован узел объединения стойки, то есть вертикальной части с ригелем. Стоимость контракта – 69,7 миллиона рублей.

Проектом предусмотрены следующие работы: ремонт бетонных поверхностей пролетных строений и конструкций опор, ремонт оголовков береговых опор, ремонт сопряжения путепровода с заменой переходных плит и лежней, устройство мостового полотна, дорожной одежды, перил, нового оцинкованного барьерного ограждения проезжей части. Кроме того, будут заменены резиновые опорные части, появится дорожная разметка из пластика, дорожные знаки, водосбросные лотки и колодцы-отстойники, а также укреплены откосы насыпей и обустроены лестничные сходы рядом с путепроводом.

Если подрядчик нарушит условия контракта по срокам ввода объекта в эксплуатацию, то в его отношении будут применены штрафные санкции.

Ремонт путепровода находится на ежедневном контроле специалистов Управления автомобильных дорог. Подрядная организация делает все возможное, чтобы свести к минимуму неудобства для водителей и жителей Нижнего Тагила.
