Логотип Тагильский Рабочий

Готовим сани летом

С начала лета и до осени все ресурсоснабжающие организации и управляющие компании готовятся к началу отопительного сезона. На недавнем совещании с главой города Владиславом Пинаевым руководители выступили с докладами о проводимых подготовительных мероприятиях.

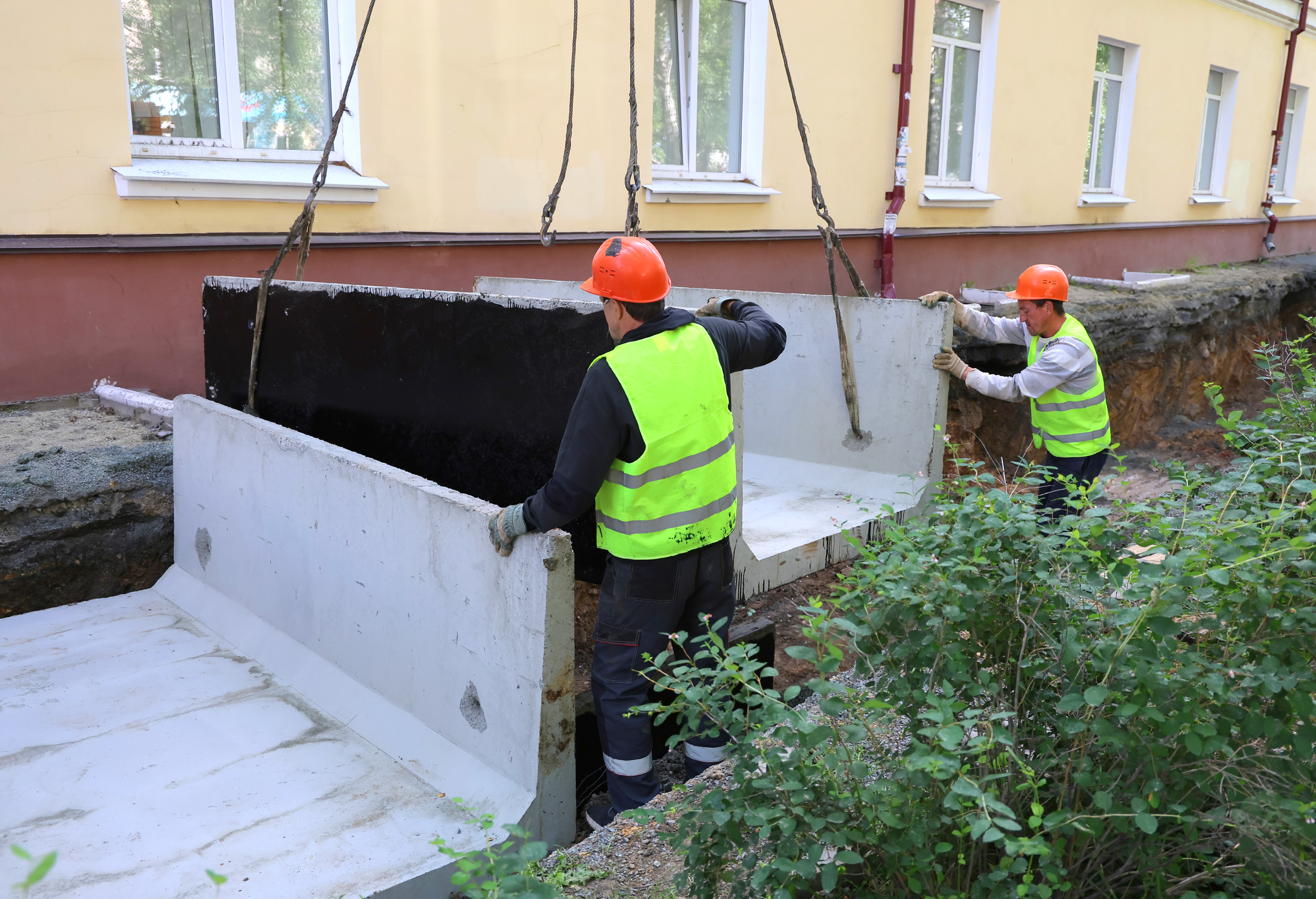

Изображение Готовим сани летом Скачать изображение в формате JPG

Так, например, руководитель филиала АО «Регионгаз-инвест» Сергей Козлов отметил, что из 89 порывов, которые были зафиксированы на трубопроводах в ходе гидравлических испытаний в зоне ответственности компании, 85% уже устранены. Также сведения о подготовке к отопительному сезону предоставили Горэнерго-НТ, Райкомхоз-теплосети, ЕВРАЗ НТМК, Уралвагонзавод, РЖД и другие предприятия, поставляющие тепло на социальные объекты и в жилой фонд.

- Подготовка идет в графике, материалами все компании обеспечены, наши крупные поставщики энергоресурсов - ЕВРАЗ и УВЗ – работают по этому направлению в штатном режиме, - подчеркнул Владислав Пинаев, подводя итоги совещания. – На данном этапе нет никаких предпосылок к тому, что город не получит паспорт готовности к новому отопительному сезону.

Центр

В июне начались масштабные работы на улице Пархомен

- Этого не будет, - объяснил директор МУП «Тагилэнерго» Дмитрий Чернушевич. - Завершили часть ремонта до 10 июля, часть рабочих перешла на сменный график, поэтому трудятся и по выходным. Сейчас заканчиваем делать трубопровод в районе дома №22 на ул. Пархоменко. Он давно был в планах, и мы решили объединить два объекта. На участке вдоль проезжей части работает подрядная организация, а в квартале дома ведем работы собственными силами. Делаем перемычку (временный трубопровод) на ул. Вязовской, чтобы дать воду на четной стороне Пархоменко. И уже отсюда будем делать другие перемычки, чтобы запитать еще часть домов.

Помимо этого идут работы на Красном Камне, там уже заменили часть трубы по адресу: Карла Либкнехта, 40. Большая работа запланирована на отрезке от ул. Карла Либкнехта, 17а, до ул. Победы, 51. В этом районе трубопровод находится в плачевном состоянии. На Тагилстрое ведется ремонт подводящего трубопровода к насосной станции на улице Металлургов.

Что касается подготовки тепловых источников, то готовность на сегодняшний день составляет 49%, а по насосным станциям – 76%, пройдены все экспертизы, проведены режимные наладки и техническое диагностирование оборудования.

- Проделана немалая часть работы, проведены гидроиспытания. Мы определили 96 порывов, все устранены в течение июня, - рассказал Дмитрий Чернушевич. – Но впереди еще предстоит много дел. Остро встал вопрос по котельной в Серебрянке, там ограничена работоспособность трубы и в этом году необходимо ее заменить. Проект есть, и на следующей неделе начнется поиск подрядной организации.

Вагонка

Активные работы ведутся в Дзержинском районе. Как рассказал главный инженер МУП «Горэнерго-НТ» Дмитрий Козлов, после гидравлических испытаний обнаружено 146 утечек, на сегодняшний день больше половины из них устранены.

- Всего запланировано девять капитальных ремонтов, три из которых уже выполнены, - объяснил Дмитрий Козлов. - Они были сделаны в рамках нацпроекта «Безопасные качественные дороги». Это теплотрассы на участке проспекта Вагоностроителей - улице Зари, на перекрестке улиц Максарева и Зари. А также на Ленинградском проспекте, 32 (площадь Славы). Там сейчас ведутся работы по благоустройству.

В работе участок теплотрассы на проспекте Вагоностроителей в районе ул. Чайковского. До конца недели планируется завершить ремонт и открыть движение на ул. Патона, 6 - ул.Орджоникидзе, 28. Также генеральным подрядчиком – Тагилдорстрой - запланировано четыре крупных капитальных ремонта теплотрассы, один из них выполнен на ул. Юности, 11.

А вот в связи с капитальным ремонтом на магистральном трубопроводе «Алтайская» отключены ТНС №27 и №8, поэтому без горячего водоснабжения останутся жители Алтайского микрорайона, работы продлятся до начала августа.

- Мы очень просим жителей отнестись с пониманием, - сказал Дмитрий Козлов. - Все работы идут сейчас для того, чтобы зимой минимизировать возможные порывы и утечки.

Управляющие компании

Подготовка к отопительному сезону идет на всех уровнях. Управляющие компании также проводят ряд мероприятий. Начальник управления ЖКХ Павел Ивушкин рассказал о том, как проходит подготовительный сезон среди УК.

- Для обеспечения стабильной и безаварийной работы в новом отопительном сезоне сформирован план мероприятий по подготовке жилищного фонда и его инженерного оборудования, - объяснил Павел Владимирович. - В рамках этого плана управляющими организациями проводятся работы по промывке сетей, ремонту тепло-, водо- и электроснабжения. Запланированы также ремонты крыш, межпанельных швов, оконных и дверных проемов, проводится утепление трубопроводов в подвалах и на чердаках, ремонт теплоузлов в домах и пр.

Все графики приемки согласованы с ресурсоснабжающими организациями. В этом году постановлением администрации города образована комиссия для проведения проверки готовности и установлены сроки проверок - с 31 июля по 29 августа.

Прочитали? Можете поделиться этим материалом в:

Новости из раздела

Поиск по сайту

Разделы
